Рамонт падмурка драўлянай хаты
Хоць драўляныя дамы будуюцца і цяпер, многія з іх былі пабудаваны яшчэ дзесяцігоддзі таму. Не дзіўна, што за час доўгай эксплуатацыі апорныя функцыі старога падставы пагоршыліся. Каб іх узмацніць, неабходна правесці рамонт падмурка драўлянай хаты.
Ўзняцце драўлянага дома
Перад тым як у драўляным доме пачаць работы па рамонце падмурка, спачатку на пэўную вышыню трэба прыпадняць сцяны. Драўляныя канструкцыі лёгка паддаюцца такім маніпуляцыям, таму з аперацыяй праблем паўстаць не павінна. Перад тым як прыпадняць дом трэба выканаць папярэднюю працу.
Драўляны дом неабходна падымаць досыць павольна, так як пры спешным ўзняцці цэласнасць сцен апынецца пад пагрозай.

- Спачатку з хаты трэба вынесці ўсе прадметы побыту і ў першую чаргу тыя, якія абапіраюцца на падлогу. Акрамя таго, трэба дэмантаваць дзверы і вокны з рамамі, а таксама адлучыць усе трубаправоды і электрычнасць. Усе будынкі, якія стаяць упрытык да дома, таксама павінны быць разабраны.
Затым трэба пазбавіцца ад дрэў і кустоў, якія растуць побач з домам - не далей 1,5 м ад сцен.
- У сярэдзіне будынка усе падлогі павінны быць разабраны. Калі завершаны ўсе папярэднія працы можна прыступаць да ўзняцця дома з дапамогай дамкратаў.

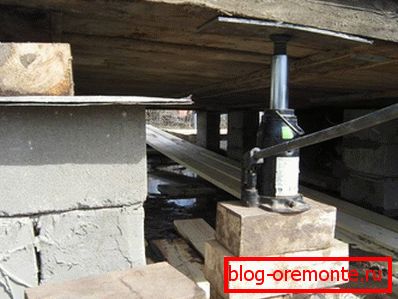

- Дамкраты падстаўляюцца пад сцены з розных бакоў дома ў месцы перакладкі бярвення, пры гэтым абедзве ўстаноўкі павінны размяшчацца сіметрычна паміж сабой. Агрэгаты пры ўздыме могуць увайсці ў цела бярвення. Каб гэтага не здарылася, пад драўніну трэба падкласці металічныя пласціны таўшчынёй ад 5 мм. Каб дамкраты ня прасядалі ў грунт, пад іх падкладаюць дошкі. Такім спосабам дамкратамі трэба прыпадняць дом з аднаго боку прыблізна на 5 гл.
- Каб зафіксаваць ўздым сцены, трэба пад бярвёны падсунуць надзейныя брускі.
- Пасля гэтага пад'ёмныя механізмы такім жа чынам падстаўляюцца з процілеглага боку дома, і праводзіцца ўздым другой сцяны на такое ж адлегласць. Фіксацыя адбываецца пры дапамозе ўсё такіх жа брускоў. Такім павольным спосабам можна спачатку трохі прыпадняць ўвесь дом.
Не трэба спяшацца з узняццем дома на вялікую вышыню, так як гэта можа скончыцца зрушэннем канструктыўных элементаў і парушэннем перакладкі.

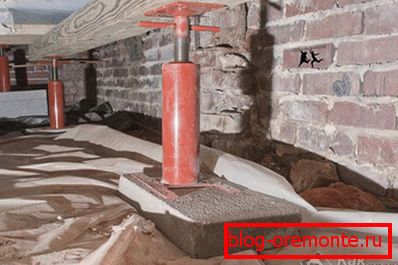

Каб паўнавартасна адбылася замена падмурка драўлянай хаты, трэба прыпадняць аб'ект як мінімум на 0,5 м. Гэта дазволіць заліць зверху новую падставу, калі ўлічыць, што ў шматлікіх выпадках стары падмурак глыбока сыходзіць у зямлю. Услед за ўзняццем будынка на вышыню, якая дазволіць свабодна выконваць неабходныя работы, дом трэба зафіксаваць. Справіцца з гэтай функцыяй могуць блокі з бетону, якія здольныя вытрымаць вялікую нагрузку. Каб блокі не ўгрызалася ў зямлю, пад іх рэкамендуецца падкласці шырокія дошкі. Дом узняты - можна займацца рамонтам падмурка.
Рамонт істужачнага падмурка
Калі аднавіць праслужыў многія гады істужачны падмурак, то ён зможа яшчэ не адно дзесяцігоддзе надзейна ўтрымліваць драўляны дом. Каб узмацніць ранейшае падстава трэба ўжыць арматуру і зладзіць дадатковую жалезабетонную нізку па контуры падмурка як з вонкавага, так і з унутранага боку. Акрамя таго, каб адрамантаванае падстава было устойлівым і трывалым, неабходна падняць падмурак вышэй ранейшай адзнакі. Перад пачаткам рамонтных прац варта назапасіцца неабходнымі інструментамі і матэрыяламі.

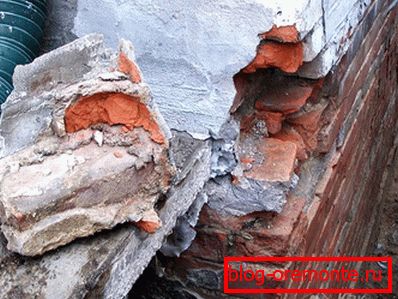

- На пачатковым этапе работы ўздоўж старога падмурка з унутранай і знешняй боку рыецца траншэя, глыбіня якой павінна дасягаць падэшвы. Пасля стварэння доступу да бетоннай канструкцыі падмурак старанна чысціцца ад наліплага грунту. Калі прысутнічае гідраізаляцыя, яна выдаляецца. У бетоне, хутчэй за ўсё, будуць расколіны. Іх трэба пашырыць і выдаліць кавалкі бетону, якія слаба трымаюцца.
Пасля дбайнай ачысткі падмурка трэба дадаткова збудаваць арматурную сетку. Калі пры прыладзе падставы арматурная сетка была выкананая няправільна або для гэтай мэты ўжываліся трубы, новую абвязку неабходна рабіць абавязкова. Для гэтай працы падыдзе арматура дыяметрам 12 мм. Для большай трываласці сталёвага каркаса арматурныя дубцы лепш не звязваць дротам, а змацаваць зваркай. Гэта звязана з тым, што ў канструкцыю каркаса будуць уваходзіць не толькі адрэзкі, якія будуць пранізваць бетон і праходзіць уздоўж падмурка, але і сетка. Яна будзе пакрываць падстава, і ўваходзіць у канструкцыю цокаля на пэўнай вышыні над зямлёй.
- Для стварэння арматурнай сеткі ў старым падмурку, з дапамогай перфаратара праробліваюцца адтуліны, якія павінны быць перпендыкулярнымі падставы. Адтуліны праробліваюць як знізу, так і зверху, пры гэтым крок паміж імі павінен быць прыкладна 0,5 м.
- Затым балгаркай наразаюцца адрэзкі арматуры. Яны ўстаўляюцца ў праведзеныя перпендыкулярна сценак падмурка адтуліны, пры гэтым загваздкі павінны выступаць за межы падставы на 15 см.
- Пасля таго як усе адрэзкі зоймуць сваё вызначанае для іх месца, да іх прыварваюцца дубцы арматуры, якія павінны аперазаць увесь падмурак драўлянага дома. Зрабіўшы гарызантальны металічны каркас, надыходзіць чаргу яго выцягвання ўверх. Пасля гэтага падмурак для драўлянага дома застаецца толькі заліць бетонам.
Завяршэнне рамонтных работ

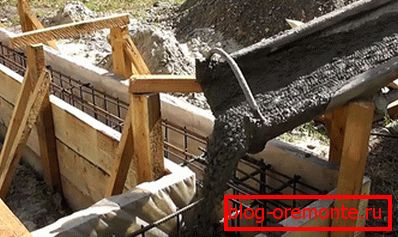

Пасля завяршэння работ па арматурныя ўмацаванню старога падмурка надыходзіць чаргу бетанавання каркаса. Для гэтага будуецца апалубка як з вонкавага, так і з унутранага боку падставы - дошкі збіваюць цвікамі пры дапамозе малатка. Папярок апалубкі павінны быць пракладзены трубы, праз якія будуць праходзіць камунікацыі. У месцы ўстаноўкі дамкратаў трэба пакінуць свабоднае месца, каб дамкраты можна было прыняць і пасадзіць дом на адрамантаваны падмурак. Сцены драўлянай апалубкі варта надзейна падперці падручнымі апорамі, каб пазбегнуць разбурэння драўлянай канструкцыі пад напорам бетону. Затым паверхня старога падставы змочваецца цэментавым растворам і заліваецца бетон.
Апусканне дома з дапамогай дамкратаў праводзіцца тады, калі бетон ўзмоцненага падмурка цалкам застыгне.
відэа
Выраб шрубавага падмурка наўзамен старога:
