Пракладка вадаправода ў зямлі - Блог пра рамонт

Пракладка вадаправода ў зямлі

20-04-2018
Карыснае

Ўладкаванне прыватнага ўчастка для пастаяннага або сезоннага пражывання ўключае ў сябе ў тым ліку і абсталяванне сістэмы водазабеспячэння дома. Найбольш удалым рашэннем гэтага пытання з'яўляецца пракладка вадаправода ў зямлі.

Падобная сістэма водазабеспячэння, спраектаваная і рэалізаваная з улікам усіх патрабаванняў да выкарыстоўванага будаўнічаму матэрыялу, валодае побач добрых якасцяў, якімі не можа пахваліцца сістэма, змантаваная любым іншым спосабам.

  1. Пракладзены ў зямлі вадаправод служыць не толькі ў цёплы час, але і ў зімовы перыяд, дазваляючы дастаўляць ваду ў дом з свідравіны або калодзежа.
  2. Ён абаронены ад любых механічных або знешніх уздзеянняў.
  3. Нават быўшы размешчаным на прыстойнай глыбіні, вадаправод лёгка паддаецца рамонту або замене часткі труб, якія прыйшлі ў непрыдатнасць.

Праектаванне сістэмы водазабеспячэння

Праектаванне сістэмы водазабеспячэння включает в себя нижеперечисленные пункты:

  1. Аналіз мясцовасці, у прыватнасці, грунту і рэльефу, для аптымальнай пракладкі сістэмы водазабеспячэння ў зямлі.
  2. Выбар труб з пэўнага матэрыялу, прыдатнага для мантажу сістэмы вадаправода, а таксама неабходных дадатковых аксесуараў.
  3. Разлік даўжыні труб для рэалізацыі вадаправода.
  4. Выкопванне траншэй і іх добраўпарадкаванне.
  5. Мантаж вадаправода і яго тэставанне з наступным канчатковым абсталяваннем.

Існуючы рэльеф мясцовасці, а таксама кліматычныя ўмовы, значна ўплываюць на стварэнне і размяшчэнне сістэмы водазабеспячэння на прыватным участку. У прыватнасці, вялікае значэнне мае глыбіня прамярзання і варыянт сістэмы водазабеспячэння, якую плануецца размясціць на ўчастку. Так, калі трэба забеспячэнне дома вадой і ў зімовы час, пракладка вадаправода ў зямлі павінна ажыццяўляцца ніжэй узроўня прамярзання. Пры няроўным рэльефе мясцовасці неабходна ўлічыць кут нахілу ўсёй сістэмы вадаправода і прадугледзець неабходнае ціск у трубах для нармальнай падачы вады ў хату і яе выводзінах за межы будынка. На ўчастку з роўнай мясцовасцю прафесіяналы раяць штучна стварыць ўхіл у 1-2 см для лепшага прасоўвання вады ў трубах. Пры няроўным рэльефе гэта значэнне павінна быць павялічана або зменшана ў патрэбны бок. Вялікае значэнне варта надаць размяшчэнню іншых сістэм на ўчастку, каб вадаправод не перасекся ні з адной з іх.

У апошні час сярод уладальнікаў загарадных участкаў усё вялікую папулярнасць зарабляюць палімерныя трубы з прапілену. Яны маюць масу пераваг у параўнанні з бетоннымі трубамі або чыгуннымі трубамі для пракладкі водаправода. яны:

  1. Лёгкія і простыя ў кладцы.
  2. Маюць высокую трываласць, не ржавеюць, не псуюцца з часам і не схільныя адкладаў з унутранага боку трубы, што пагаршае праходнасць па трубе.
  3. Менш схільныя разбуральным уздзеянням з боку глебы і вады. Дзякуючы ўладкоўвацца падушцы з пяску і жвіру здольныя вытрымаць любыя тэмпературы.
  4. Зусім бяспечныя для падачы вады, у тым ліку і для піцця.

пракладваем вадаправод

Мантаж сістэмы водазабеспячэння вырабляецца наступным чынам:

  • Ўдакладняюць размяшчэнне вадаправода ў адпаведнасці з глыбінёй прамярзання грунта ў дадзенай мясцовасці.
  • Набываюць поліпрапіленавыя трубы з неабходнымі аксэсуарамі: злучальнымі фітынгамі, траякамі і іншымі дэталямі. Разам з гэтым закупляюць матэрыял для гідраізаляцыі і ўцяпленні. У выпадках, калі плануецца абавязковая эксплуатацыя вадаправода ў зімовы перыяд, рэкамендуецца пракласці ўздоўж труб абаграваючы кабель.
  • Рыхтуюць пясок і друз для абсталявання траншэі; неабходны інструмент: рыдлёўку, шнур для выраўноўвання траншэі, рулетку, ўзровень.
  • Ўладкоўваюць назіральнай калодзеж пры ўваходзе трубы ў дом і выхадзе з яго. Мантуюць запорный клапан.

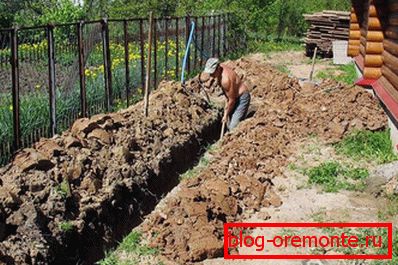

  • Капаюць траншэі. Правяраюць неабходны кут ўхілу ў адпаведнасці з рэльефам на ўчастку. Глыбіня пачынаецца ад 1,2 -1,4 м, шырыня не перавышае 60 см.

На дно траншэі ўкладваецца пясчана-жвіровая сумесь. У летні перыяд яе неабходна ўтрамбаваць і праліць каб пазбегнуць далейшай ўсаджвання вадаправода.

На яе сцелецца гідраізаляцыя і ўцяпляльнік, апускаюцца змантаваныя часткі вадаправода. Калі мацавання труб паміж сабой маюць на ўвазе спецыяльную пайку, неабходна правесці яе яшчэ да кладкі труб у траншэю.

Цалкам змантаваны вадаправод перад канчатковай засыпаннем тэстуецца на працягу сутак. Калі праблем з рухам вады па трубах няма, то змантаваны вадаправод закрываюць уцяпляльнікам і гідраізаляцыяй, засынаюць астаткам пясчана-гравійнай сумесі і грунтам. Калі існуюць праблемныя месцы ў гатовай сістэме водазабеспячэння, то над імі ладзяць невялікія люкі, якія даюць доступ для замены дэталяў або ліквідацыі няспраўнасцяў.

Праведзены такім чынам вадаправод пры выкананні ўсіх патрэбных тэхнічных нормаў праслужыць на ўчастку доўгі час, не ржавея і не псаваць.

Раім вывучыць:

  • як зрабіць абісінскіх калодзеж сваімі рукамі;
  • як абраць бензапілу па цане і якасці.
