Хозблок для дачы сваімі рукамі
Вы ўладальнік загараднага ўчастка? Калі так, то вы ведаеце, што на дачы абыйсціся без хозблока (або адрыны) проста нельга. У ім вы можаце захоўваць падсобныя матэрыялы, розныя інструменты, сельскагаспадарчыя прыстасаванні і садовыя рэчы. Гэта патрэбная пабудова, і калі ў вас яе няма, вы можаце задумацца пра яе ўзвядзенні. Больш за тое, вы можаце пабудаваць хозблок для дачы сваімі рукамі, так як адмысловай працы і спецыяльных навыкаў не патрабуецца. Прапануем вам вывучыць матэрыял, які дапаможа вам зрабіць хлеў ад пачатку да канца.
Этап 1: праектаванне
Будаўніцтва хозблока можа дапамагчы вам вырашыць некалькі задач:
- памяшканне будзе служыць вам як майстэрня і сховішча для інструментаў і тэхнікі;
- будынак можа мець дадатковыя зоны, такія як душавая кабіна і туалет;
- яно можа быць абсталявана не толькі санвузлом, але і месцам для адпачынку - пакоем, дзе ёсць мяккая мэбля і выгоды.
Усяго гэтага можна дасягнуць, дзякуючы планаванню. Хлеў можа быць адным з 3 відаў будынкаў, пералічаных вышэй, а можа ўключаць іх усе. Усё залежыць ад вашых патрэбаў і жаданні.
Не варта меркаваць, што хлеў павінен быць непрыкметным і непрыгожым. Вам не трэба ставіць задачу зрабіць яго з мінімальнымі выдаткамі. Дзякуючы намаганням і працы, вы можаце зрабіць выдатны хозблок, які не будзе саступаць па прыгажосці і функцыянальнасці вашаму дачнага доміка.
Робячы чарцяжы, думайце аб патрэбным вам памеры, вышыні і колькасці адсекаў. Больш за тое, праектуючы пабудову, памятаеце, што яна павінна адпавядаць такім крытэрам:
- Максімальна правільна размеркаванае прастору.
- Доўгі эксплуатацыйны тэрмін і надзейнасць.
- Правядзенне неабходных камунікацый: электрычнасць і вада. Калі ваш гаспадарчы блок з прыбіральняй, трэба забяспечыць каналізацыйны сцёк.
На ўзвядзенне такой бытоўкі вы не выдаткуеце шмат грошай, таму, выбіраючы матэрыял, спыніцеся на драўляным брусе. Гэта найбольш распаўсюджаны і прыдатны матэрыял. Да прыкладу, будынкі з звычайнай дошкі доўга не прастаяць. А вось хозблок на падмурку з каркасам з бруса адказвае ўсім патрабаванням і будзе служыць вам шмат гадоў.
Калі вы не можаце скласці праект вашай бытоўкі, скарыстайцеся сусветным інтэрнэтам. Спецыяльна для тых, хто не ўмее рабіць праекты, людзі выстаўляюць гатовыя чарцяжы. Іх можна спампаваць бясплатна або купіць за сімвалічную суму.
Для стварэння хозблока падрыхтуйце такія прылады і матэрыялы:
- сякера, рыдлёўка, адвёртка, ножовка, электродрель з наборам свердзелаў, гэбель;
- брусы, аблямовачнымі дошкі, анкера з металу;
- аздобны матэрыял для даху і сцен, аблямовачнымі панэлі, цеплаізаляцыя (калі трэба).
Этап 2: нарыхтоўка матэрыялу

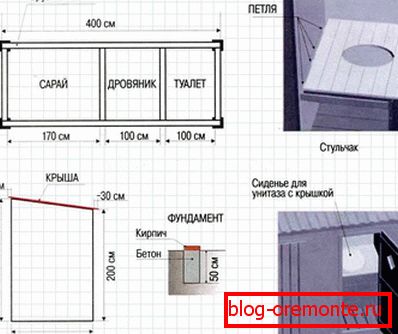

Каб зрабіць хозблок, памеры якога 6 м доўгай, 3 м шырынёй і 3 м вышынёй, з аднасхільным дахам і двума ўнутранымі памяшканнямі вам неабходна прыгатаваць такія матэрыялы:
- фанера - 28 м2;
- руберойд - 28 м2;
- брус 150? 150 мм - 0,65 м3;
- брус 150? 100 мм - 0,37 м3;
- брус 100? 100 мм - 1,2 м3;
- брус 50? 100 мм - 0,15 м3;
- абрэзаная дошка 30 мм - 2,2 м3;
- палавая дошка 40 мм - 0,37 м3;
- азбестацементавых труб O 150 мм - 6 шт. па 1200 мм;
- жвір, пясок, цэмент;
- арматура - O 10 мм, даўжынёй 350 мм, 4 шт.
На гэтым падрыхтоўчыя працы скончаныя. Наступным крокам будзе правільнае размяшчэнне вашай бытоўкі.
Этап 3: выбар месца
Адназначна, каб пабудаваць хозблок сваімі сіламі, асаблівых грашовых укладаў вам не спатрэбіцца. Але будзьце гатовыя да таго, што працэс будаўніцтва будзе адымаць ваш час і сілы. Каб зрабіць працу хутчэй, папытаеце дапамогі дамачадцаў ці суседзяў. Аднак непасрэдна перад будаўніцтвам вам трэба выбраць, дзе змясціць хлеў так, каб гэта было зручна і адпавядала патрабаванням. Будаўнічыя нормы і правілы (БНіП) у 30.02.97 пункце абвяшчаюць, што:
- у выпадку калі ў гаспадарчым блоку будуць утрымлівацца хатнія жывёлы, птушкі ці ж ён будзе служыць прыбіральні, размяшчаць яго трэба на адлегласці 12 м ад сцен жылога будынка і 4 м да мяжы ўчастка суседзяў;
- калі ён будзе выкарыстоўвацца як душавая кабіна, размяшчаць яго трэба на адлегласці 8 м ад жылога будынка і 1 м да мяжы ўчастка суседзяў.
Калі вы будзеце грэбаваць такімі патрабаваннямі, у вас могуць быць сур'ёзныя праблемы, калі вы захочаце прадаць ваш ўчастак. У такім выпадку дзяржава адмовіцца афармляць здзелку продажу з пабудовамі да таго часу, пакуль іх размяшчэнне не будзе адпавядаць нормам, якія дзейнічаюць на тэрыторыі РФ.
Выбраўшы аптымальнае месца, мы плаўна перайшлі да галоўнага пытання, як пабудаваць хозблок на дачы. Давайце даведаемся.
Этап 4: закладваем падстава
Такім чынам, наша мэта - пабудаваць будынак 6? 3? 3 м. Так як сам будынак асаблівай нагрузкі на падмурак вырабляць не будзе, яго можна зрабіць столбчатым. Каб вам было прасцей, усе працы мы падзелім на асобныя этапы.
- На месцы, дзе будзе стаяць хлеў, трэба прыбраць верхні пласт ўрадлівага грунту па перыметры будынка, папярэдне размеціўшы будучы ўчастак зыходзячы з праекта.
- Падрыхтаванае месца трэба ўтрамбаваць, засыпаць 10 см пяску зверху і зноў добранька ўтрамбаваць.
- На такую пабудову неабходна шэсць слупоў. У вызначаным месцы трэба высвідраваць або выкапаць яму O 20 см, глыбінёй 120 гл. Звярніце ўвагу, што слупы, якія будуць устаноўлены, таксама маюць даўжыню 120 см.
- На дно адтулін трэба засыпаць пласт пяску ў 10 см або жвір, а затым ўтрамбаваць гэтую падушку.
- У адтуліны апусціце адрэзкі з азбестацементавых труб. Выстаўце іх строга па ўзроўні вертикально.Чтобы зафіксаваць трубы, пакінутая прастора паміж ямкай і сценкамі трэба запоўніць пяском і ўтрамбаваць.
- Надышоў час першага этапу залівання слупоў. Падрыхтуйце бетон і заліце яго ўнутр азбестацементавай трубы на 1/3 усёй даўжыні. Затым трубу трэба падняць на 10-15 гл, выставіць па ўзроўні, зафіксаваць і пачакаць 2-3 дня. Такія маніпуляцыі дазволілі ўтварыць падставу з бетону на дне ям. Дыяметр падставы будзе больш чым дыяметр трубы, што не дазволіць столбчатые падмуркі падымацца, калі ў зімовы перыяд зямля абуджае пучиться.
- Пасля высыхання бетону можна заліваць астатнюю паражніну труб. Але перад гэтым падрыхтуйце 4 дубца арматуры O 10 мм, дзякуючы якім ростверк з бруса будзе надзейна зафіксаваны на слупах. Іх трэба будзе ўтапіць у 4 кутніх слупах. З агульнай даўжыні абрэзка арматуры - 15 см трэба на апусканне ў трубу, а 20 см будзе выступаць.
- Калі вы лічыце арматурную фіксацыю ненадзейнай, у такім падмурку можна замацаваць анкера. На іх размяшчаецца рама і замацоўваецца пры дапамозе гаек. У такім выпадку канец анкера і гайку трэба ўтапіць у ростверк.
- Прыгатаваўшы раствор, запоўніце ім кожную трубу. Па меры адліўкі ушчыльняйце бетон штыкованием, каб выгнаць з яго паветра. Пасля чаго ўсталюеце закладную арматуру роўна ў цэнтры.
- Засталося дачакацца зацвярдзення раствора, якое надыдзе пасьля заканчэньня 2-3 тыдняў. За гэты час вам трэба прыкрываць слупы ад сонца і пры сухім надвор'і змочваць іх вадой.
На гэтым работы па ўстаноўцы падмурка скончаны.

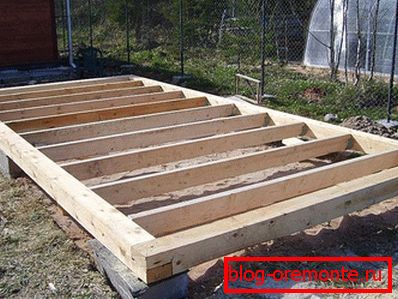

Этап 5: зборка і ўстаноўка ростверка (рамы)
Раму трэба сабраць з брусаў, перасек якіх 150? 150 мм, яе памер будзе 6? 3 м. Складацца рама будзе з чатырох секцый, памерам 1,5? 3 м. Брусы, якія ўтвараюць раму, паміж сабой злучаюцца пазамі «вполдерева». Фіксаваць іх трэба адмысловымі двума (калі раму ўсталёўваць на анкер) або чатырма (калі ўсталёўваць на арматуру) шрубамі для дрэва. Каб усталяваць раму на падмурак, у патрэбным месцы варта зрабіць адтуліны пад якая выступае арматуру ці анкер.

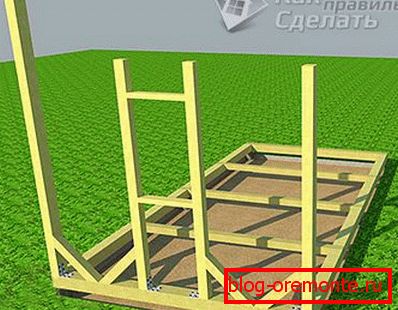

Для таго каб забяспечыць герметызацыю, на слупы трэба пакласці 1-2 пласта руберойда так, каб яго краю выступалі на 10 см. Іх трэба захіліць ўніз, каб вада сцякала, а не запасіліся пад драўляным брусам. Перад тым як ставіць раму на падмурак, драўніну варта пакрыць антысептыкам - нанесці мінімум 2 пласта пакосты. Затым рама усталёўваецца і прымацоўваецца да падмурку. Па даўжыні рамы трэба ўсталяваць тры лагі «вполдерева» з бруса 100? 100 мм, крокам у 135 см.

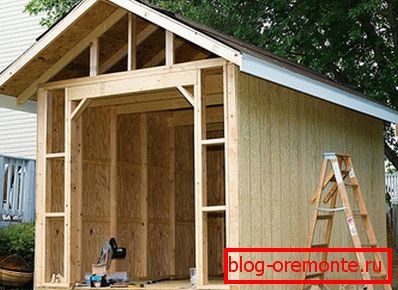

Этап 6: каркас гаспадарчага блока
Каб пабудаваць каркас, спатрэбяцца драўляныя брусы перасекам 100? 100 мм і 100? 150 мм. Для выгоды далейшых дахавых работ, мантаваць каркасны брус трэба рознай вышыні. Асабовы бок рамы будзе вышынёй 3 м, а задняя бок - 2,4 м. Такім чынам, вам будзе лёгка ўсталяваць кроквы для аднасхільным даху.
Перш за ўсё трэба сабраць аднолькавыя кантавыя сцяны. У кожным з іх будзе праём для акна. Да рамы стойкі мацуюцца вертыкальна пры дапамозе сталёвых ацынкаваных куткоў, памерам 130? 10 мм або 105? 90 мм і саморезов. Першай трэба паставіць кутнюю стойку, вышыня якой 3 м, а перасек 150? 100 мм, вузкай бокам да тарца. Для гэтага знізу ў ёй неабходна прарабіць адтуліну O10 мм і глыбінёй 50 мм, каб насадзіць брус на арматуру, якая выступае з рамы. Такія ж адтуліны трэба зрабіць у астатніх трох кутніх брусках. Адступіўшы 1 м ад кута, трэба замацаваць іншыя два бруска, перасек якіх 100? 100 мм, а даўжыня 2,4 м. Адлегласць паміж імі павінна быць 0,6 м. Апошнім на кантавой сцяне будзе кутні брус, які садзіцца на арматуру. Яго вышыня - 2,4 м, а перасек 150? 100 мм. Усе стойкі мацуюцца куткамі. А каб канструкцыя была моцнай і жорсткай, паміж 1 і 2, 3 і 4 стойкамі трэба зрабіць падкосы, перасек якіх 100? 100 мм. Для гэтага тарцы падкосаў трэба зразаць пад вуглом у 45 ° і прымацаваць іх да рамы і стоек пры дапамозе балтавым злучэнняў. Перад зацягваннем гайкі не забудзьцеся пакласці шайбу. Паміж 2 і 3 стойкамі трэба ўставіць аконныя рыгелі, перасек якіх 100? 50 мм. Першы рыгель усталёўваецца на вышыні 1 м ад рамы, другі - на 1 м ад першага. Другую кантавую раму трэба сабраць сапраўды таксама. У выніку ў вас павінна атрымацца, як на малюнку.
Зараз можна збіраць асабовым каркас. Выстаўце асноўныя стойкі вышынёй 3 м. Іх павінна быць чатыры, дзве з якіх ужо стаяць па кутах. Засталося ўсталяваць дзве сярэднія стойкі. Ад крайніх стоек трэба адступіць 1,8 м і зафіксаваць іх. Каб яны не хісталіся, на час злучыце іх дошкай на цвікі ці саморезы паміж сабой. Бо хозблок будзе падзелены на дзве асобныя секцыі, вам неабходна зрабіць аконны праём пасярэдзіне і дзвярныя праёмы па баках. Дзвярная рама будзе вышынёй у 2 м, а шырынёй - 0,85 м. Таму вазьміце стойку вышынёй у 2,4 м, перасекам 100? 100 мм і выставіце яе на адлегласці 0,85 м ад крайняй стойкі. Тое ж самае зрабіце з іншага боку. Для таго каб умацаваць канструкцыю, паміж 2 і 3 стойкай выстаўце дыяганальныя раскосы. З іншага боку зрабіце тое ж самае. Далей неабходна ўсталяваць аконныя стойкі. Зноў жа вазьміце брус вышынёй 2,4 м з перасекам 100? 100 мм і замацуеце яго на адлегласці 0,37 м ад трэцяй стойкі (вышыня якой 3 м). Пасля чаго адступеце 0,85 м ад усталяванай стойкі і выстаўце другую, дакладна такую ж. Засталося толькі ўставіць гарызантальныя рыгелі. Першы зафіксуйце на вышыні 0,8 м ад рамы, другі - 1 м ад першага. Цяпер асабовая бок гатовы, у вас павінна выйсці так, як на малюнку.
Цяпер зрабіце задні фасад. Так як вуглавыя стойкі вышынёй 2,4 м ужо стаяць, засталося паставіць 2 прамежкавыя, з такой жа вышынёй і перасекам 150? 100 мм. Крок ад кантавой стойкі - 1,8 м. Пасля чаго ўсталюеце два раскосы паміж 1 і 2 стойкай і 3 і 4.

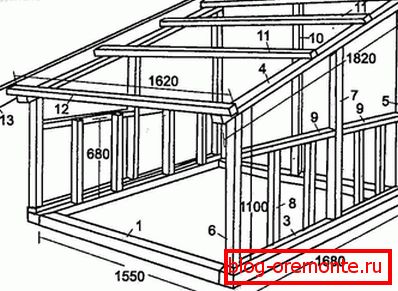

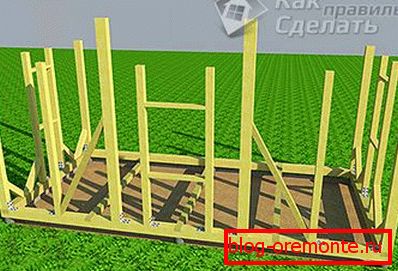

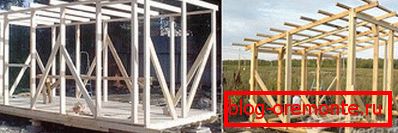

Засталося зрабіць верхнюю абвязку, для якой спатрэбіцца брус 100? 50 мм. Мантаваць яго трэба на вышыні 2 м ад ростверка (рамы). Для гэтага адрэзкі бруса трэба замацаваць вертыкальна паміж усімі стойкамі па перыметры. Злучаць іх трэба ўсутыч, замацоўваючы узмоцненым сталёвым кутком і саморезы. У выніку ў вас павінен атрымацца такі драўляны каркас, як на малюнку справа.
Этап 7: мацаванне крокваў
Збіраць кроквы зручней і лягчэй на зямлі. Атрымліваецца, вы будзеце мантаваць іх на стойкі каркаса ў гатовым выглядзе. Для таго каб дах была з казырком, які будзе выступаць па перыметры, вазьміце кроквы даўжынёй 5 м з перасекам 100? 50 мм. Злучаць іх адзін з адным будзе лачанне з обрезных 30 мм дошак. Кроквы размяшчаюцца з крокам у 0,85 м. Лачанне неабавязкова мацаваць шчыльна адзін да аднаго. Усё залежыць ад дахавага матэрыялу. Калі яго маса невялікая, адлегласць можа быць больш, калі ж вялікая - дошкі ўкладваюцца шчыльней.
Каб усталяваць дах, у стойках, на якія яна будзе абапірацца, трэба выразаць пазы пад вуглом 10 °. Чаму 10 °? Таму што перапад вышыні паміж пярэднімі і заднімі стойкамі стварае менавіта гэты кут. Перад тым як усталяваць дах, вам прыйдзецца зашыць яе навісі і карнізы обрезной 30 мм дошкай. Пасля гэтага зрабіце падлогу, выкарыстоўваючы дошкі для падлогі. Можна выкарыстоўваць як цвікі, так і саморезы. У стойках зрабіце адтуліны пад саморезы. Каб гатовую дах падняць наверх, можна выкарыстоўваць лагі, якія трэба размясціць ззаду будынка. Па іх канструкцыю падымаюць уверх, кроквы ўсталёўваюцца ў пазы на стойках і ўсё замацоўваецца саморезы.
Этап 8: ашалёўка і ўнутраныя работы

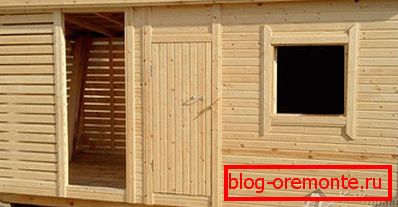

Цяпер, калі каркас цалкам гатовы, засталося выканаць знешнюю ашалёўку. Для гэтай мэты падыдзе вагонка. Пасля чаго трэба пракласці дахавае пакрыццё, якое вы вылучыце, ўставіць вокны і ўсталяваць дзверы. Каб аддзяліць дзве секцыі ўнутры хозблока, зрабіце каркасна-шчытавыя перагародку, выкарыстоўваючы злучэнне вполдерева. ДВП або фанерай абшываецца столь будынка (замацоўваць матэрыялы трэба самарэзамі). Па жаданні можна абшаляваць цокаль, выкарыстоўваючы азбестацементавы ліст. А калі гэта зрабіць з унутранай і знешняй боку, запоўніўшы прастору керамзітам, то яго можна ўцяпліць мінеральнай ватай або пенапластам. Тады будынак будзе значна цяплей, што дасць магчымасць выкарыстоўваць яго не толькі ў ролі склада.
Калі вам спадабаўся такі праект, напішыце нам у каментарах. Вы таксама можаце падзяліцца іншымі варыянтамі, якія можна ўвасобіць у жыццё самастойна!
відэа
Паглядзіце відэа пра тое, як самастойна пабудаваць хлеў для дачы:
У гэтым відэа паказана будаўніцтва хозблока з дрэва:
