Дом з бруса 7х9 - пераходны варыянт
Чаму пераходны, таму што ўжо не дачны, але яшчэ не стацыянарны жылы дом, хоць для сярэднестатыстычнай сям'і без вялікіх запытаў гэта дом цалкам падыдзе. Выкарыстанне бруса і бярвення максімальна паскорыць зборку дома, прымяненне малавыдаткавых, але досыць моцных материалаов для іншых будаўнічых мэтаў дазволіць усё гэта сабраць хутка і якасна.
І менавіта пра гэта размова ў нашай артыкуле.

Этапы будаўніцтва і выбар матэрыялу

Пры прыняцці рашэння будаваць менавіта дом 7х9, які можна аднесці да эканом класу, усё роўна неабходна прайсці ўсе этапы будаўніцтва і выбраць матэрыялы, якія дазволяць гэтую мару ажыццявіць.
Вось гэтым і зоймемся - этапамі і матэрыяламі:
- Першы этап - планаванне і праектаванне. Важны, ня спрачаемся. Праекты хат з бруса 7х9 м адразу ж даюць нам графічнае ўяўленне аб будучых будынках. Хоць дома і невялікія, але выкарыстанне мансарды ці другога паверха дае магчымасць атрымаць досыць месцы для размяшчэння паўнавартаснай трохпакаёвай кватэры ў двухпавярховым брусовой доме. Да таго ж, калі ў гэтым праекце усё эрганамічна, то рацыянальнае выкарыстанне плошчы памяшканняў вам гарантавана;

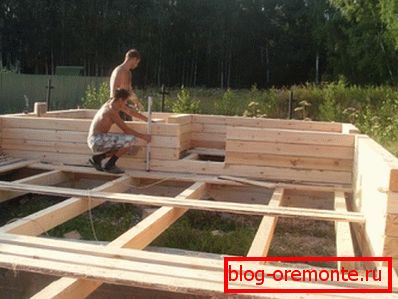

- Этап другі - падмурак. Хоць завоз матэрыялу яго купля і складаванне важныя, але гэта, што называецца, прыкладаецца ў камплекце, як інструкцыя. Ролю падмурка - апора усяго будынка і гэтае пытанне мы разгледзь асобна і больш падрабязна;
- Этап трэці - працы па ўзвядзенню скрынкі і намёту даху. Можна сказаць, што гэта і ёсць тая самая ільвіная частка працы, ад правядзення якой будзе залежаць не толькі знешні выгляд канструкцыі, але і яго трываласць, камфортныя ўмовы далейшага пражывання. У прынцыпе сюды можна аднесці і працы па даху даху;

- Этап заключны - аддзелачныя работы. Вядома, на першым часе такія працы можна зусім не праводзіць, але ўсё роўна з часам можа з'явіцца жаданне пераменаў. Да заключным работах, дарэчы, ставяцца і ўстаноўка вокнаў і дзвярэй, а таксама работы па ўцяпленні будынка.
А цяпер пра іх жа, але больш падрабязна.
Праекты карысныя, калі

Праекты важныя па многіх прычынах, хоць бы таму, што вы ўжо першапачаткова бачыце, што вы будуеце (на паперы ці ў кампутарным варыянце), і гэта нешта можна скарэктаваць. Бо значна складаней ўносіць змены ў працэсе работы, калі і падмурак выстаўлены і працы ідуць поўным ходам.
Праект хат з бруса 7х9 м акрамя звычайнага размяшчэння і плошчы той ці іншай пакоя павінен ўключаць:
- Выбар матэрыялу і разлік на яго закупку і размяшчэнне. Справа ў тым, што, да прыкладу, хаты з клеенага бруса 7х9 м па матэрыялах лічацца самымі дарагімі, а вось па ўкладцы аднымі з самых танных. Больш за тое, сама структура бэлькі дазваляе правесці кладку бруса сваімі рукамі з прыцягненнем мінімальнай колькасці памочнікаў і, дарэчы, не забывайце і пра будаўнічых дробязях: анкерных мацаваннях, нагелях, клямках, уцяпляльніку межвенцового - усё гэта выдаткі;
- Гэтак жа праект хаты з бруса 7х9 м павінен змяшчаць разлік і канкрэтныя схемы подвода электрычнасці, вадаправода, газу (калі вы будуеце дом у газіфікаваных мясцовасці) і выводзіны каналізацыі;
- Варыянты ўцяплення. Хоць ўцяпленне рэальна правесці тады, калі будуць выстаўлены вокны і дзверы, сабраная печ або іншы від абагравальніка для жылля, а менавіта праз год пасля пабудовы, але уцяпленне падлог, столяў і дахі некаторымі відамі матэрыялаў можна зрабіць і адразу.
Цікава ведаць! Не цішэюць спрэчкі пра тое, як хутка можна праводзіць уцяпленне, ўсталёўваць вокны і дзверы ў дамах, на будаўніцтва якога пайшоў менавіта клеены брус. Прычына спрэчкі банальная. Хаты з бруса 7 на 9 м, у будаўніцтве якіх выкарыстаны клеены брус даюць мінімальную ўсаджванне канструкцыі, таму некаторыя раю усе гэтыя мерапрыемствы рабіць адразу. Аднак мы рэкамендуем не спяшацца, бо хоць заяўленыя 2% і не занадта вялікая велічыня ўсаджвання, але 4%, якія таксама могуць мець месца здольныя проста дэфармаваць устаноўленыя вокны, дзверы і аздобны матэрыял: вагонку або гіпсакардон. Гэта не той выпадак, для якога патрэбна спешка.
Працы з падмуркам

Дом з бруса 9 на 7 м не ставяцца да цяжкіх канструкцый, таму магутнага падмурка не патрабуе.
У дадзеным выпадку можна пайсці двума шляхамі:
- Першы шлях, гэта купіць і ўсталяваць металічныя палі з разлікам па адной пад кожны кут будынка і на стыкоўны злучэнне і далей праз кожныя 2 м. Затым палі падразаюцца і да іх подваривают металічны швелеры, якім выраўноўваецца ўся гарызантальная плоскасць і на які будзе пастаўлены ўсе бэлькі ;
- Другі варыянт гэта самаробныя палі, з мелкозаглубленный стыкоўнай, армаванай стужкай.
Бо другі варыянт з'яўляецца найбольш простым, ды і кошт яго вельмі прымальная, яго і будзем разглядаць:
- На мясцовасці праводзім разметку будучага падмурка для брусового дома з абавязковай праверкай кутоў;
- Па прынцыпе, апісанаму вышэй, рыхтуем лункі да глыбіні прамярзання грунта. Для гэтага лепш выкарыстоўваць земляны бур, якім вырабляем выманне зямлі на глыбіню роўную глыбіні прамярзання плюс 10-15 см;
- У лункі пластом у 10 см ўкладваем друз і пясок, якія ўтвараюць выраўноўвае падушку;
- У гэтую ж лунку апускаем жалезны пенал зроблены з 4 куткоў 50х50 мм. звараных паміж сабой такім чынам, каб яны абаранілі ад краю лункі на некалькі сантыметраў;
- Стыкоўку лунак ажыццяўляем з дапамогай злучальнай канавы глыбінёй на штык рыдлёўкі і шырынёй роўнай шырыні бруса плюс 10-15 см;
- У канаву апускаем арматуру, якая стасуецца таксама як і пры вытворчасці істужачнага падмурка зваркай або дротам, а таксама да драб паль. Фарміруем апалубку вышынёй да 25-30 см;
- Атрыманую форму заліваем бетоннай сумессю.
Ад Я да Yaty

Пры кладцы сцен важна ведаць прынцыпы кладкі, так як сама сцяна набіраецца дастаткова хутка.
Алгарытм зборкі такі:
- На адстаяць падмурак напластоўваецца бітум, разагрэты да вадкага стану, а затым руберойд шырынёй большай шырыні падмурка на 30 см. Гэта робіцца двойчы;
- На слаёнку мацуецца падкладачных дошка прасякнутая антысептыкам і адліў. Самі мацавання вырабляюцца анкерамі ў бетонную аснову;
- Далей выстаўляюцца бэлькі, з абавязковай пракладкай ўцяпляльніка ва ўсіх злучэннях, якія змацоўваюцца паміж сабой нагелямі парамі, у шахматным парадку;
- Прылада каркаса для падлог і столі ажыццяўляецца ў працэсе будаўніцтва бэлькамі меншага дыяметра па тыпу шып у пазу, аконныя праёмы і дзвярныя вушакі фармуюцца ў чарнавым выглядзе і падганяюцца пасля ўсаджвання будынка перад устаноўкай вокнаў і дзвярэй;
- У працэсе будаўніцтва сцен выстаўляецца і каркас шатра. Тут нічога новага няма звычайны двускатны намёт з кроквамі мауэлратами і лачаннем, хочаце больш складаную геаметрыю, можна выкарыстоўваць і яе, але тады вы скароціце сваё жыццёвае прастору ў мансардзе;
- Па лачання можна выкарыстоўваць гідраперашкоду і затым шыфер або любое іншае пакрыццё для даху. Калі вы плануеце правесці ўцяпленне плястыкавыя лістамі, то гэта лепш зрабіць крыху пазней, калі будуць выстаўлены вокны і дзверы і дом будзе заселены. Справа ў тым, што хоць грызуны і не ядуць пенапласт, але вельмі любяць там сяліцца, што немінуча прывядзе да яго псавання.
У заключэнне

Дом з бруса 9х7 пабудаваны і чакае аздаблення, але гэта асобная размова з экспазіцыяй у год, цяпер жа, відэа ў гэтым артыкуле гатова прадставіць вам увесь працэс у дынаміку.
