Час застывання бетону: тэорыя полімерызацыі. якія ўплываюць
Каб эфектыўна спланаваць усе будаўнічыя працы, трэба ведаць, колькі часу застывае бетон. І тут ёсць шэраг тонкасцяў, якія шмат у чым вызначаюць якасць збудаванай канструкцыі. Ніжэй мы падрабязна апішам, як адбываецца высушванне раствора, і на што трэба звяртаць увагу пры арганізацыі спадарожных аперацый.

Тэорыя полімерызацыі цэментавага раствора
Каб кіраваць працэсам, вельмі важна разумець, як менавіта ён адбываецца. Менавіта таму варта загадзя вывучыць, што ўяўляе сабой застыванне цэменту (даведайцеся тут, як зрабіць вазоны з бетону).
На самай справе гэты працэс з'яўляецца шматступеньчатым. У яго ўваходзяць як набор трываласці, так і ўласна высыханне.
Давайце разгледзім гэтыя стадыі больш падрабязна:
- Зацвярдзенне бетону і іншых раствораў на аснове цэменту пачынаецца з так званага схоплівання. Пры гэтым якое знаходзіцца ў апалубцы рэчыва ўступае ў першасную рэакцыю з вадой, дзякуючы чаму пачынае набываць пэўную структуру і механічную трываласць.
- Час схоплівання залежыць ад мноства фактараў. Калі ўзяць за эталон тэмпературу паветра ў 200З, то для раствора М200 працэс стартуе прыкладна праз дзве гадзіны пасля залівання і доўжыцца каля гадзіны-паўтары.

- Пасля схоплівання адбываецца зацвярдзення бетону. Тут асноўная маса цэментных гранул ўступае ў рэакцыю з вадой (па гэтай прычыне працэс часам называюць гідратацыі цэменту). Аптымальнымі ўмовамі для гідратацыі з'яўляецца вільготнасць паветра каля 75% і тэмпература ад 15 да 200С.
- Пры тэмпературы ніжэй за 100З ёсць рызыка, што матэрыял так і не набярэ праектную трываласць, вось чаму для працы ў зімовы перыяд трэба ўжываць адмысловыя антиморозные дабаўкі.

- Трываласць гатовай канструкцыі і хуткасць зацвярдзення раствора ўзаемазвязаны. Калі склад будзе губляць ваду занадта хутка, то не ўвесь цэмент паспее прарэагаваць, і ўнутры канструкцыі сфармуюцца агмені нізкай шчыльнасці, якія могуць стаць крыніцай расколін і іншых дэфектаў.

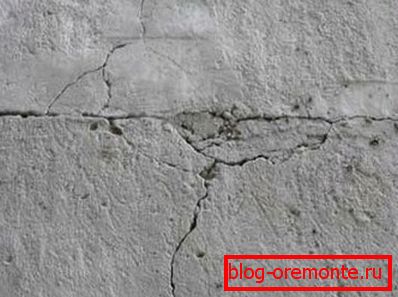

Звярніце ўвагу! Рэзка жалезабетону алмазнымі коламі пасля полімерызацыі часта наглядна дэманструе неаднастайная структуру пліт, залітых і прасушаных з парушэннем тэхналогіі.

- У ідэале да поўнага ацвярдзення раствору патрабуецца 28 сутак. Зрэшты, калі да канструкцыі не высоўваюцца занадта строгія патрабаванні па апорнай здольнасці, то можна пачынаць яе эксплуатаваць ўжо праз тры-чатыры дні пасля залівання.
практычныя рэкамендацыі
Фактары, якія ўплываюць на застыванне
Планируя строительные или ремонтные работы, важно верно оценить все факторы, которые будут влиять на скорость обезвоживания раствора (читайте также статью «Неавтоклавный газобетон и его особенности»).
Спецыялісты вылучаюць наступныя моманты:

- Па-першае, найважную ролю гуляюць, умовы навакольнага асяроддзя. У залежнасці ад тэмпературы і вільготнасці заліты падмурак можа альбо высахнуць літаральна за некалькі дзён (і тады не набярэ праектную трываласць), альбо заставацца мокрым больш за месяц.

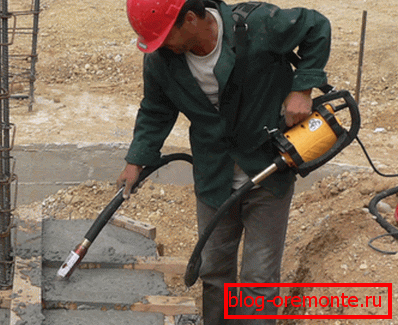

- Па-другое - шчыльнасць кладкі. Чым шчыльней матэрыял, тым павольней ён губляе вільгаць, а значыць, больш эфектыўна адбываецца гідратацыя цэменту. Для ўшчыльнення часцей за ўсё выкарыстоўваецца виброобработка, але пры выкананні работ сваімі рукамі можна абыйсціся і штыкованием.
Савет! Чым шчыльней матэрыял, тым складаней яго апрацоўваць пасля ўмацавання. Вось чаму для канструкцый, пры ўзвядзенні якіх ўжывалася виброуплотнение, часцей за ўсё патрабуецца алмазнай свідраванне адтулін у бетоне: звычайныя буры занадта хутка зношваюцца.
- Склад матэрыялу таксама аказвае ўплыў на хуткасць праходжання працэсу. Галоўным чынам тэмпы абязводжвання залежаць ад сітаватасці напаўняльніка: керамзіт і дзындра назапашваюць мікраскапічныя часціцы вільгаці, і аддаюць іх куды больш павольна, чым пясок або жвір.
- Таксама для запаволення сушкі і больш эфектыўнага набору трываласці шырока прымяняюцца влагоудерживающие дабаўкі (бентаніт, мыльныя растворы і г.д.). Вядома, кошт канструкцыі пры гэтым узрастае, але затое не трэба турбавацца пра заўчаснае перасыханні.

- Акрамя ўсяго вышэйпералічанага інструкцыя рэкамендуе звяртаць увагу і на матэрыял апалубкі. Кіпрыя сценкі з необрезной дошкі адцягваюць з краявых участкаў значная колькасць вадкасці. Таму для забеспячэння трываласці лепш выкарыстоўваць апалубку з металічных шчытоў ці ж укладваць ўнутр дашчанага палукашка поліэтыленавую плёнку.

Парады па арганізацыі працэсу
Самастойная заліванне бетонных падмуркаў і падлог павінна ажыццяўляцца па вызначаным алгарытме.
Каб утрымаць вільгаць у тоўшчы матэрыялу і спрыяць максімальнаму набору трываласці, дзейнічаць трэба так:
- Для пачатку выконваем якасную гідраізаляцыю апалубкі. Для гэтага драўляныя сценкі пакрываем поліэтыленам або выкарыстоўваем спецыяльныя пластыкавыя разборныя шчыты.
- У склад раствора ўводзім мадыфікатары, дзеянне якіх накіравана на памяншэнне хуткасці выпарэння вадкасці. Таксама можна ўжываць дабаўкі, якія дазваляюць матэрыяле хутчэй набіраць трываласць, але каштуюць яны даволі дорага, таму і ўжываюць іх у асноўным у шматпавярховым будаўніцтве.

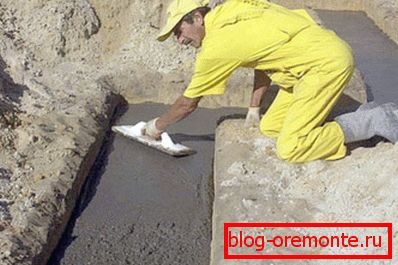

- Затым заліваем бетон, старанна яго ушчыльняючы. Для гэтай мэты лепш за ўсё задзейнічаць спецыяльны виброинструмент. Калі ж такога прыстасавання няма - апрацоўваем заліваю масу лапатай або металічным дубцом, выдаляючы бурбалкі паветра.

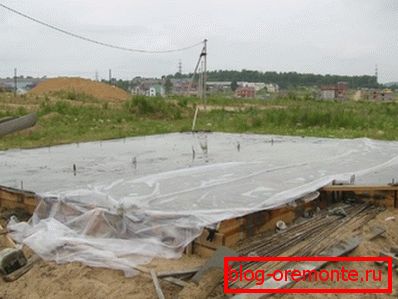

- Паверхню раствора пасля схоплівання накрываем поліэтыленавай плёнкай. Робіцца гэта для таго, каб знізіць страты вільгаці ў першыя некалькі сутак пасля кладкі.
Звярніце ўвагу! Увосень поліэтылен таксама абараняе цэмент, які знаходзіцца на адкрытым паветры, ад ападкаў, размывае павярхоўны пласт.
- Прыкладна праз 7-10 дзён можна дэмантаваць апалубку. Пасля дэмантажу ўважліва аглядаем сценкі канструкцыі: калі яны вільготныя, то можна пакінуць іх адкрытымі, а вось сухія лепш таксама накрыць поліэтыленам.
- Пасля гэтага раз у два-тры дні здымаем плёнку і інспектуючы паверхню бетону. Пры з'яўленні вялікай колькасці пылу, расколін або адслаення матэрыялу ўвільгатняецца застылы раствор з шланга і зноў пакрываем поліэтыленам.
- На дванаццаты дзень здымаем плёнку і працягваем сушку ў натуральным рэжыме.
- Пасля таго, як з моманту залівання пройдзе 28 сутак, можна пачынаць наступны этап работ. Пры гэтым, калі мы ўсё зрабілі правільна, нагружаць канструкцыю можна «па поўнай» - трываласць яе будзе максімальнай!
выснову
Ведаючы, колькі часу застывае бетонны падмурак, мы зможам правільна арганізаваць ўсе астатнія будаўнічыя работы. Аднак паскараць гэты працэс нельга, паколькі неабходныя эксплуатацыйныя характарыстыкі цэмент набывае толькі тады, калі отвердевает на працягу дастатковага часу (даведайцеся таксама як пабудаваць бетонны склеп).
Больш падрабязная інфармацыя па гэтым пытанні выкладзеная на відэа ў гэтым артыкуле.
