Брусовой дом сваімі рукамі: асноўныя этапы зборкі зруба - Блог пра рамонт

Брусовой дом сваімі рукамі: асноўныя этапы зборкі зруба

22-01-2018
Будаўніцтва

Перад тым, як пабудаваць брусовой дом сваімі рукамі, неабходна пазнаёміцца ​​з асноўнымі этапамі працы. Для уласнаручнага ўзвядзення драўлянага жылля спатрэбяцца мінімальныя сталярныя навыкі, магутныя інструменты - піла, якая працуе на бензіне або ад электрычнасці, гэбель, малаток, дрыль.

Надзейнасць пабудовы наўпрост залежыць ад якасці матэрыялу. Пераважна выбіраць прафіляваны або клеены брус з іглічных парод - хвоі ці лістоўніцы. У прамысловых умовах яны ўжо былі цалкам падрыхтаваны да кладкі, усе неабходныя пазы прапілен. Застанецца толькі выбраць метад кутняга злучэння.

Узвядзенне апорных сцен

Падрыхтоўка пляцоўкі і збудаванне падмурка

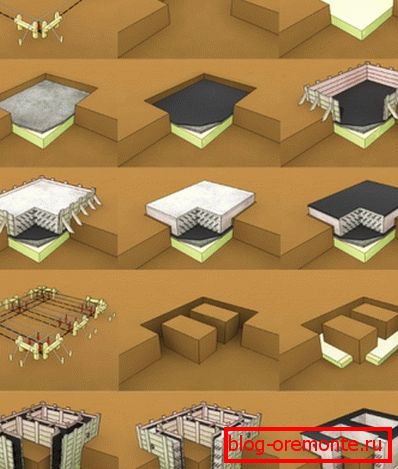

Этапы фарміравання маналітнай пліты і істужачнага падмурка

Любое будаўніцтва пачынаецца з выраўноўвання пляцоўкі, дзе будзе ўсталёўвацца падмурак. Тэрыторыя вызваляецца ад дзірвану, камянёў і ўшчыльняецца.

Абавязкова выкопваецца траншэя і выдаляецца ўрадлівы пласт. Зборка брусового хаты сваімі рукамі праводзіцца на істужачным падмурку або маналітнай пліце.

Выбар залежыць ад рухомасці грунту і яго складу. Пліта больш падыходзіць для мяккіх глеб, схільных да размывання.

Мелкозаглубленный істужачны падмурак фармуецца прасцей і патрабуе менш фінансавых выдаткаў. Для змешвання бетону можна ўзяць у арэнду спецыяльнае абсталяванне.

Інструкцыя па ўзвядзенню падмурка для драўлянага дома:

  • ў выкапаную траншэю засынаецца і ўтрамбоўваецца сумесь камянёў і пяску;
  • на сценкі усталёўваецца апалубка з необрезных дошак;
  • абавязкова фармуецца армавальная сетка з 2-3 шэрагаў, куты змацоўваюцца для трываласці;
  • далей заліваецца падрыхтаваны бетон. Яго можна купіць або замясіць на месцы;
  • падмурак павінен выстаяцца 7-14 дзён і толькі пасля гэтага працягваецца будаўніцтва.

Калі дом будуецца ў вільготных раёнах, то па ўнутранай паверхні апалубкі раскочваецца руберойд.

Кладка першага вянка

Фота гідраізаляцыі падмурка і выпілоўванне бруса для кутняга злучэння «у полдерева»

Перш за ўсё, бетон пакрываюць пластом гідраізаляцыі - спачатку прамазваецца расплаўленым бітумам, далей раскочваецца руберойд. Ад надзейнасці кладкі першага вянка будзе залежаць устойлівасць канструкцыі.

Калі перавага была аддадзена пабудове зруба «без астатку», то кутняе злучэнне першага шэрагу павінна быць «у полдерева». Калі ў аднаго бруса адпілоўваць верхняя частка, а ў іншага ніжняя.

На гэтым этапе важна забяспечыць абарону падставы дома ад гніення. Усе нарыхтоўкі прашмароўваюцца антысептыкам ў 2-3 пласта.

Брусы старанна падганяюцца адзін да аднаго. Яшчэ перад пачаткам прац неабходна падрыхтаваць драўляныя нагелі для злучэння элементаў пабудовы.

Яны павінны быць выраблены з той жа пароды драўніны, што і брус. Адтуліны для іх праробліваюцца ў нарыхтоўках загадзя на адлегласці 120-150 см.

Фарміраванне падставы і апорных сцен

Ўрэзка палавых лаг

Пасля фарміравання першага шэрагу, варта прыступіць да кладкі падставы для ўнутраных сцен і падлогі. Для палавых бэлек бярэцца брус таго жа перасеку, што і для будаўніцтва зруба: 150 * 150 мм, 150 * 100 мм, 200 * 150 мм.

Ўрэзка вырабляецца непасрэдна ў вянок метадам «ластаўчын хвост». Гэта надае калянасць каркаса і прадухіляе гніенне. Бэлькі ўкладваюцца з крокам у 40 см, каб падлога не прагінаўся ў працэсе эксплуатацыі.

Будаўніцтва апорных сцен

Будуем сцены самі

Падрыхтоўчыя працы скончаны, і пара прыступіць да ўзвядзення апорных сцен дома. Вытворцы выпускаюць брус даўжынёй 6 м, калі сцяна мяркуецца больш, то нарыхтоўкі трэба зрошчваць. Ажыццяўляецца гэта непасрэдна ў працэсе кладкі.

Спосабы зрошчвання брускоў

Звярніце ўвагу! Нельга дапускаць, каб брусы вянкоў датыкаліся паміж сабой. Паміж радамі абавязкова пракладваецца уцяпляльнік: пакулле, мох, рулонны джут. Гэта не толькі прадухіляе прадзьмухванне, але і перашкаджае гніенню.

У працэсе кладкі вянкоў важна правяраць з дапамогай узроўня іх роўнасць. Для выпраўлення крывізны выкарыстоўваецца кавадла. Усе вянкі, пачынаючы з другога, ўкладваюцца аднолькава.

Замацаванне шэрагаў:

  • вырабляецца кутняе злучэнне метадам «на карэнны шып»;
  • пракладваецца уцяпляльнік;
  • укладваецца наступны шэраг;
  • ўбіваюцца нагелі на 1/3 глыбіні папярэдняга бруса (можна злучыць адразу 2-3 шэрагу).
Правільная стыкоўка вянкоў

Брусовые хаты сваімі рукамі ўзводзяцца адносна хутка - 1-2 месяцы і каркас гатовы. Там, дзе мяркуюцца функцыянальныя праёмы, брус мантуецца з адтулінамі для ветрання, абавязкова робіцца разметка. Але выпілоўваць можна толькі пасля ўсаджвання хаты, праз 6-12 месяцаў.

Мантаж каркаса даху

аснова каркаса

Апошнія два вянка не замацоўваюцца. Іх здымаюць перад будынкам даху і мантуюць потолочные бэлькі.

Калі гарышча жылы, то перасек бруса павінна быць 150 * 200 мм. Ўкладваюцца яны з крокам у 90-110 см.

Будаўніцтва брусового хаты сваімі рукамі завяршаецца прыладай каркаса даху.

Яго складовыя часткі:

  • франтон - тарэц дома, выганялі з бруса;
  • кроквы - нахільныя брусы, складнікі аснову дахі з перасекам 150 * 150 мм і крокам да 120 см;
  • мауэрлат - тоўсты брус па перыметры хаты, забяспечвае трываласць;
  • подкос і стойка - забяспечваю дадатковую трываласць каркаса.

На кроквы мантуецца лачанне з дошак таўшчынёй 1,2-2 см і шырынёй каля 15 см. Кошт залежыць ад колькасці выдаткаванага будаўнічага матэрыялу. Чым яго больш, тым надзейней пабудова, але і даражэй.

выснову

Вынік нашых намаганняў - жылы дом

Будаўніцтва брусового дома - найбольш просты спосаб абзавесціся ўласным загарадных жыллём. Гэта даволі танна і хутка, але каркас, выкананы з драўніны павінен прайсці этап ўсаджвання. Але калі быў набыты прафіляваны або клеены брус, высушаны ў паравой камеры, то можна не чакаць доўга і адразу прыступаць да далейшай аздабленні хаты (чытайце таксама артыкул Клеены брус і прафіляваны брус - адрозненні і нюансы пры выбары).

Відэа ў гэтым артыкуле выкладзе вам сваю больш наглядную версію пытання, глядзіце!
